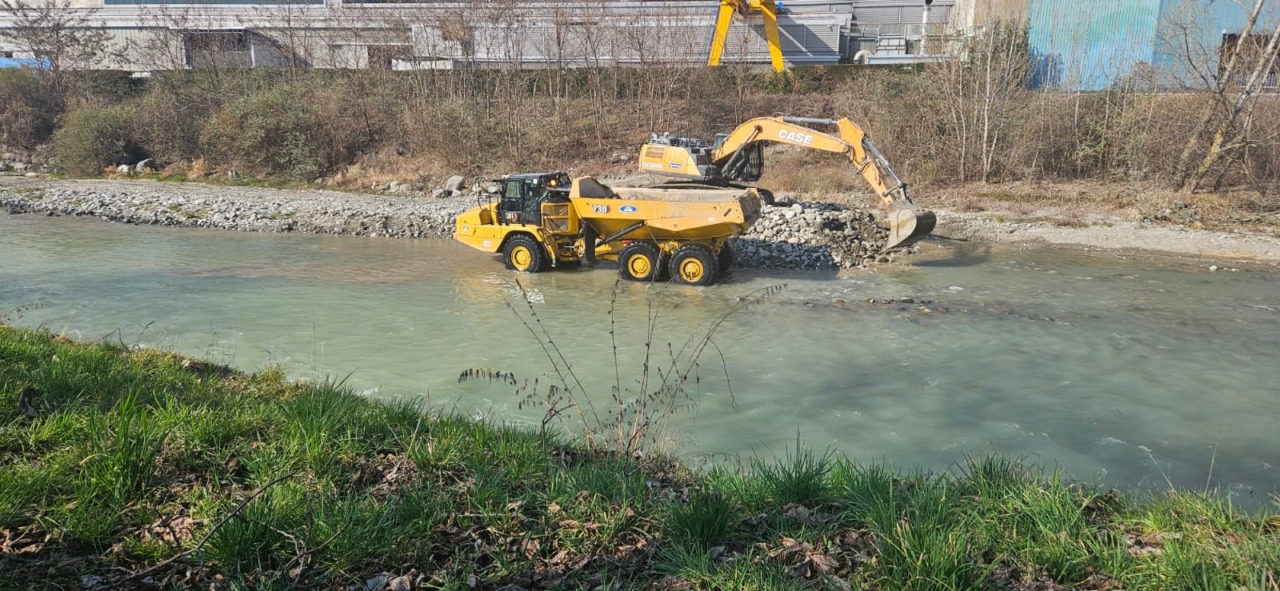

Sono iniziati i tanto attesi lavori – che dovrebbero concludersi in un paio di mesi – per un importo di circa 400 mila euro sulla centrale idroelettrica in territorio di Cividate Camuno.
A occuparsi del cantiere è l’azienda Bettineschi S.r.l. di Rovetta, in provincia di Bergamo.
«Interveniamo subito con lavori strutturali – spiega il sindaco Alessandro Francesetti – a seguito dei problemi di staticità della traversa riscontrati nel tempo. Le criticità emerse sono riconducibili all’erosione al piede della traversa: il moto turbolento della corrente ha infatti causato il danneggiamento della platea in massi, realizzata a valle, scalzandola e creando un vuoto che sta generando fenomeni di sifonamento.
Lo scalzamento della platea ha inoltre provocato il disfacimento della scogliera in sponda sinistra e il sifonamento del muro arginale in sponda destra; il rischio di cedimento della traversa risulterebbe molto elevato con le ventole attivate.
ARTICOLO COMPLETO SUL NUMERO DI ARABERARA VALCAMONICA IN EDICOLA DAL 6 MARZO
